Projet financé avec la participation de :

Les cloches sont en maintenance.
En raison des travaux de restauration de l’église, le tintement des cloches pourra être altéré voire coupé sur l’ensemble de la journée.
Ce désagrément pourra durer pendant toute la durée des travaux.
La rénovation intérieure et extérieure de l’église Saint-Malo a débuté avec une première réunion de chantier le jeudi 7 septembre 2023.
L’édifice est fermé au public depuis la messe du 22 juillet 2023, le temps pour les services municipaux et paroissiens de se coordonner pour le déménagement de la sacristie et l’étage, ainsi que du mobilier et statues pour leur protection et la bonne conduite du chantier. Le stockage d’une partie est géré par la Commune et l’autre par la Paroisse Saint-Louis-Marie en Brocéliande.
C’est un chantier de grande ampleur qui va impacter notre quotidien pendant environ 3 ans au travers de quatre phases. Les travaux ont débuté par la sacristie et l’étage avec la dépose de la niche où se trouve la statue de la Vierge Marie et la réfection du plancher. Est venu ensuite la pose d’un escalier d’accès technique, mais aussi toutes les parties hautes de l’édifice, c’est-à-dire les voûtes, la charpente, etc. S’en est suivi une partie visuellement majeure lors de la dépose du clocher en octobre 2023.
Pour faciliter la réalisation des travaux, mais surtout pour la sécurité de toutes et tous, le chantier est délimité par des barrières et interdit au public. En revanche, l’accès à la rue de la Chapellenie, au parking

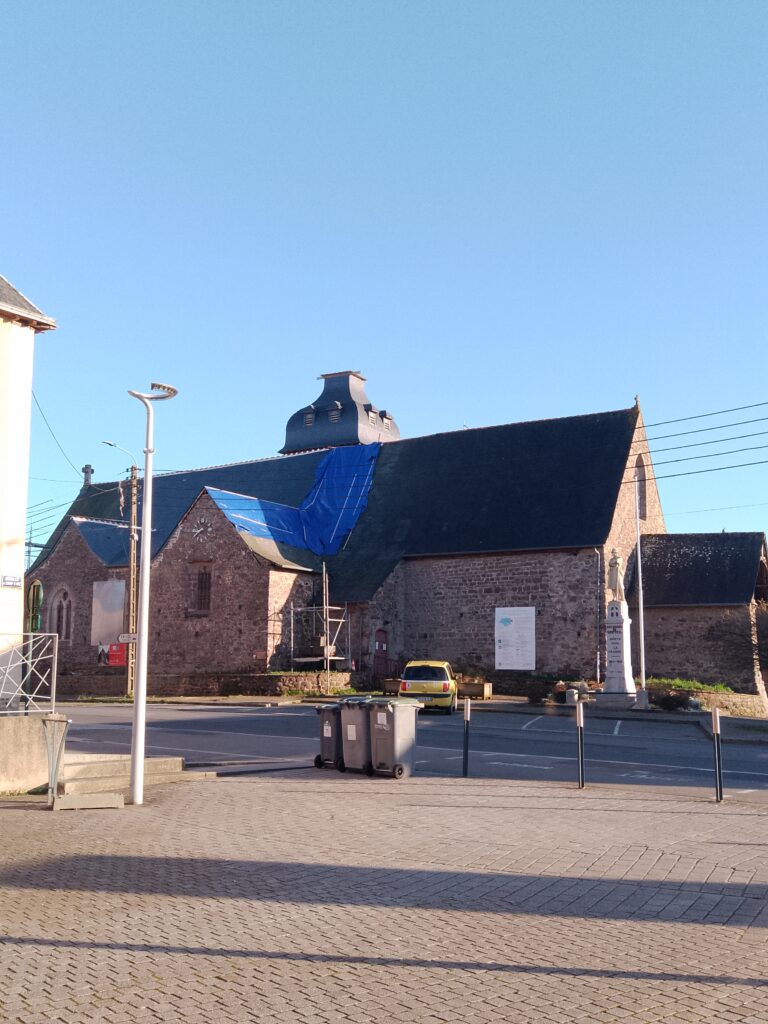

côté ouest de l’église ouest seront toujours accessibles. Vous l’aurez compris, ce projet nécessaire à la protection et à la conservation de notre patrimoine implique des travaux d’envergure, tant par leur nature que par leur durée.
Vous pourrez y trouver le descriptif du projet, des plans graphiques mais aussi, et surtout, des photos de l’avancement des travaux pendant toute la durée du chantier.

Suivi de chantier
- Réunion du 7 septembre 2023 – Phase de préparation du chantier



- Réunion du 3 octobre 2023
Installation de la base vie – une partie du parking de l’église est à présent indisponible pour toute la durée du chantier.
Les premières interventions :
- Déplombage de la porte de la sacristie par la société TECHLYS.
- Pendant la journée du 3 octobre 2023, l’entreprise Macé a réalisé le déménagement du mobilier.
- Livraison des éléments nécessaires à la protection des ouvrages intérieurs qui resteront en place pendant la durée du chantier.






- Réunion du 17 octobre 2023

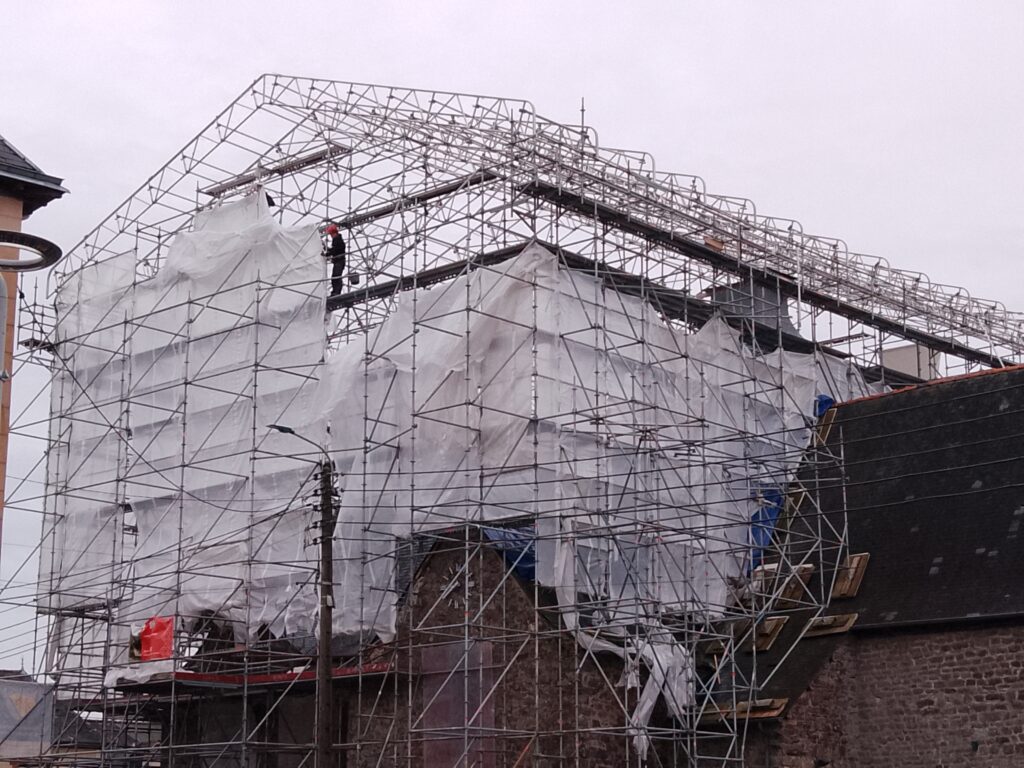

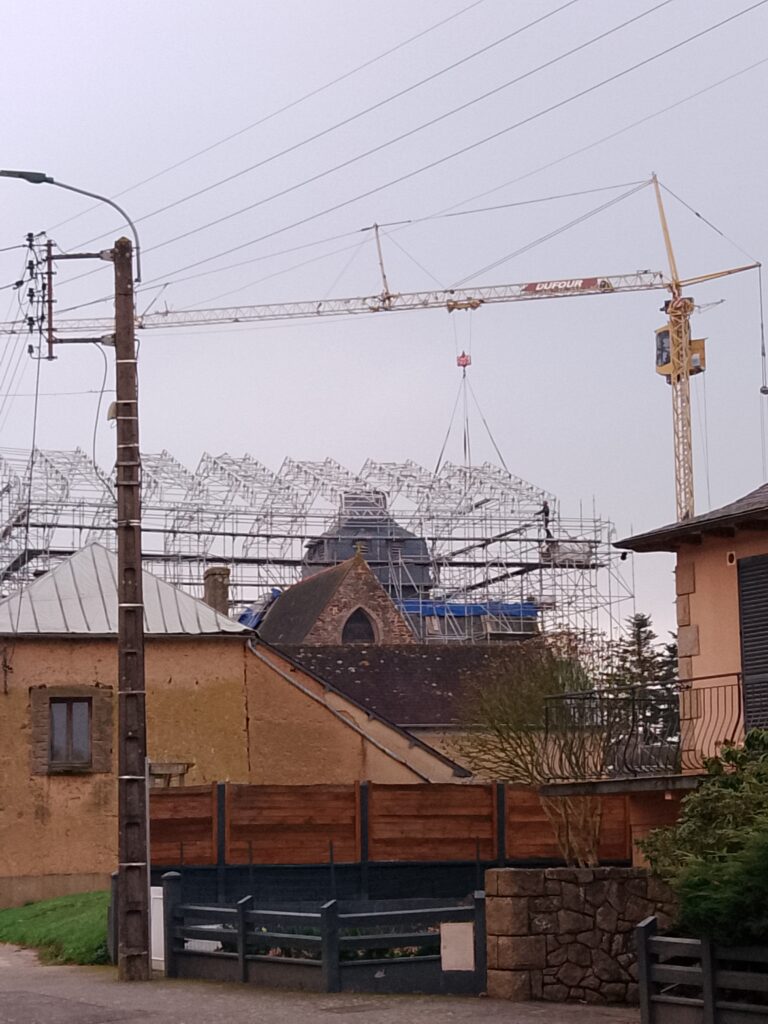

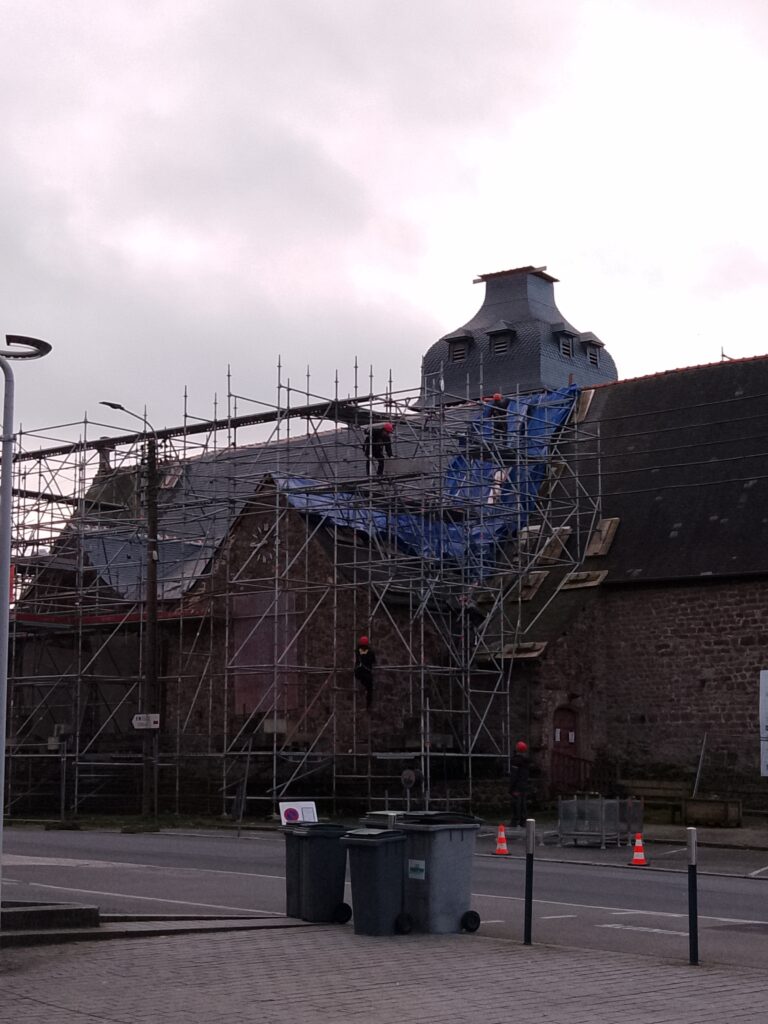

Pose des échafaudages extérieurs en cours et protection du mobilier et retable

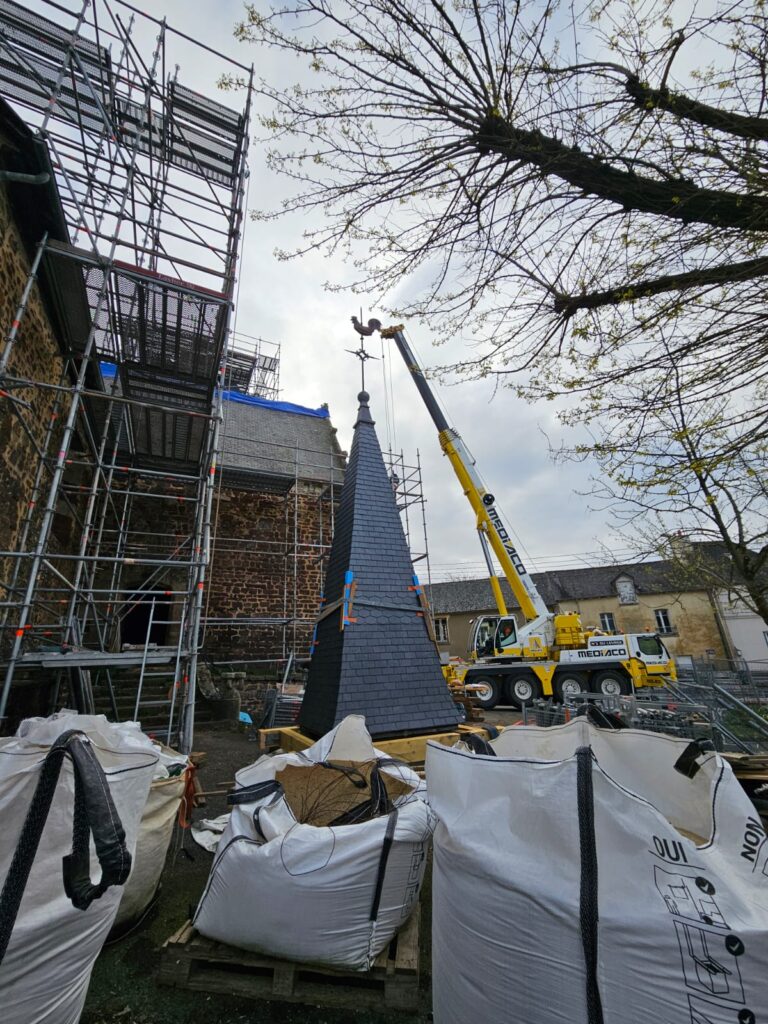

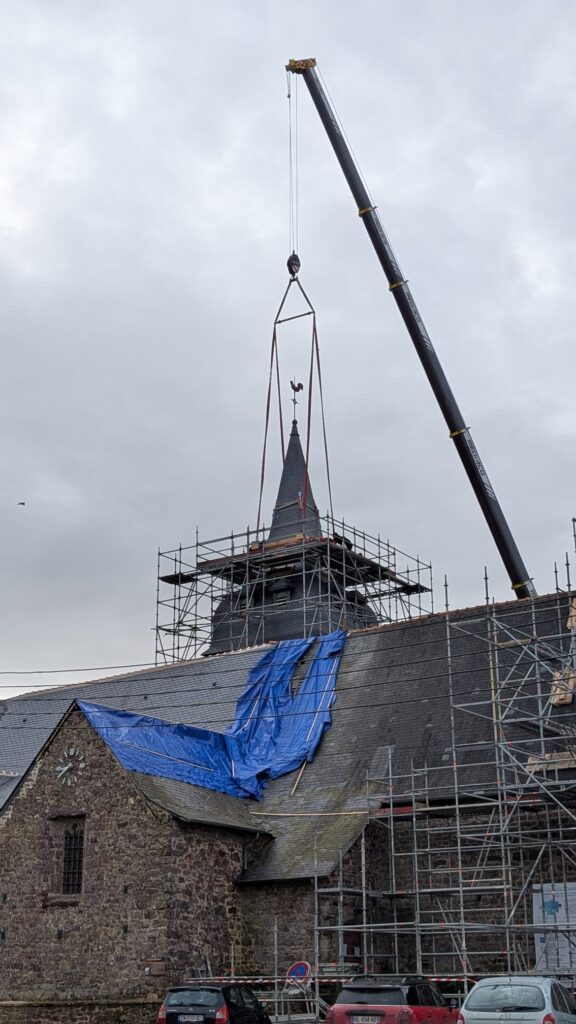

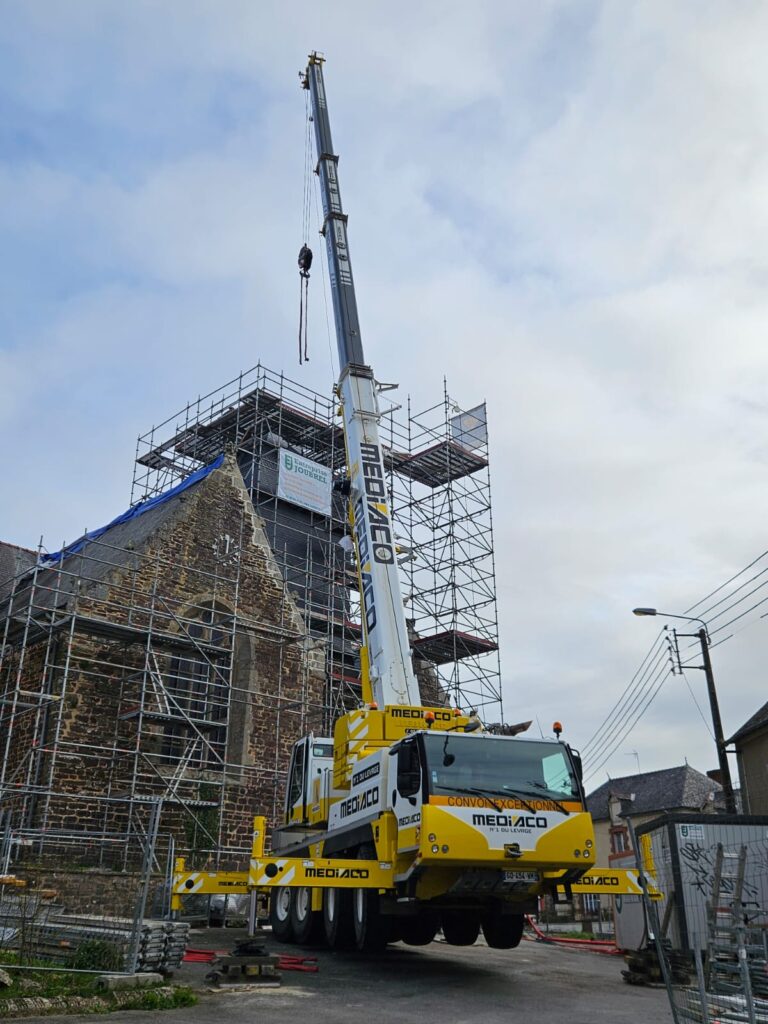

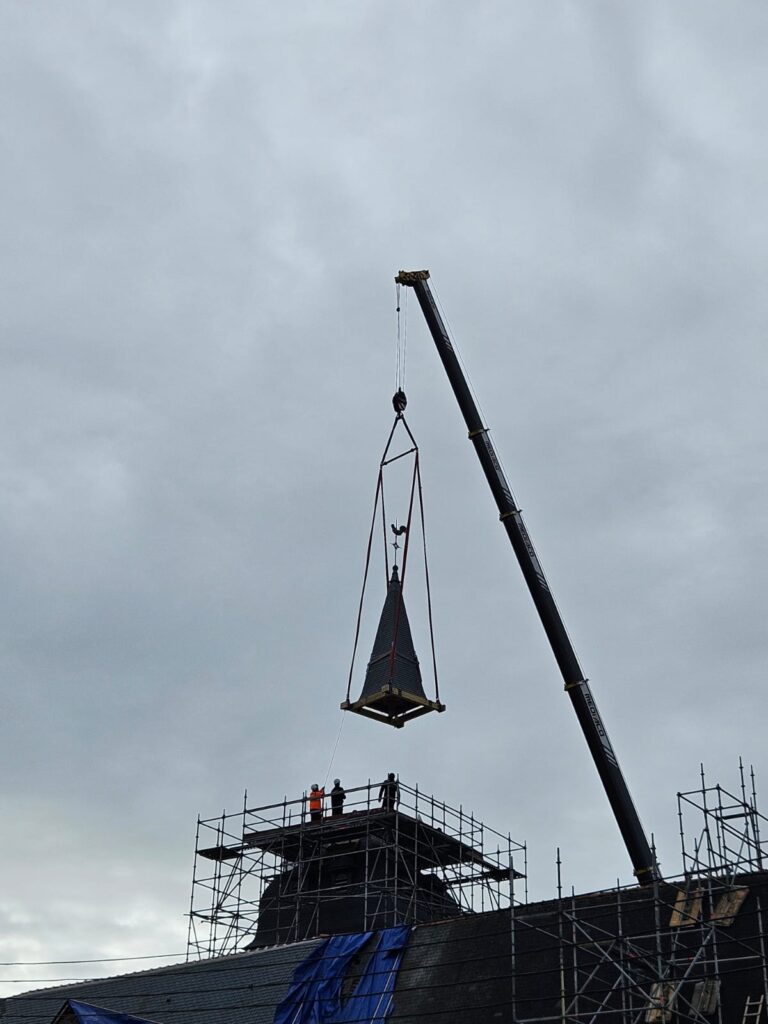

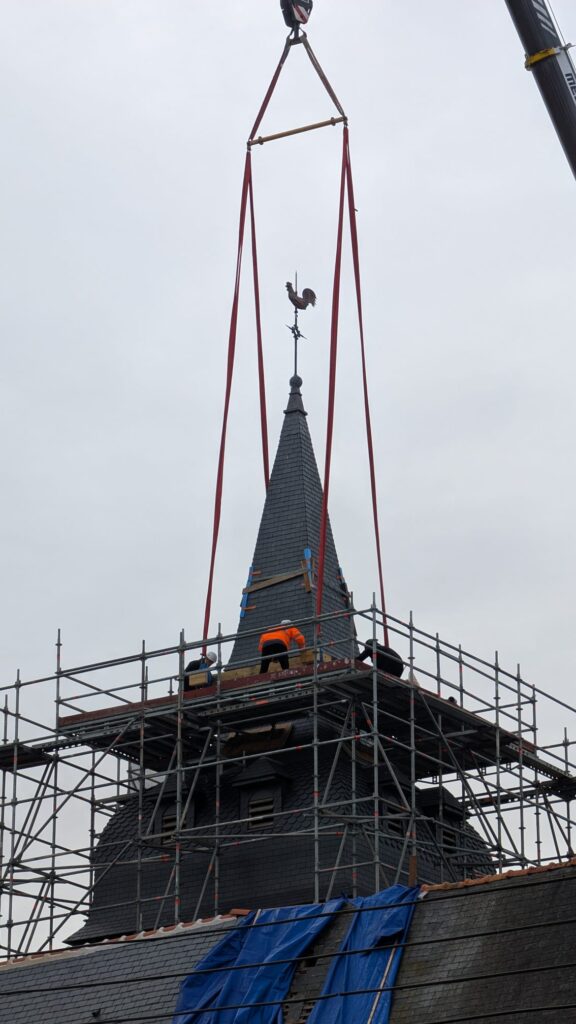

- Le 31 octobre 2023 : dépose de la flèche



- Réunion du 7 novembre 2023
Point avec la société TECHLYS opérant comme sous-traitant de l’entreprise JOUBREL (Lot n°1) – la mission de déplombage dans la sacristie se poursuit.
Echafaudage extérieur et parapluie en place suite à la dépose de la flèche (31/10/2023).

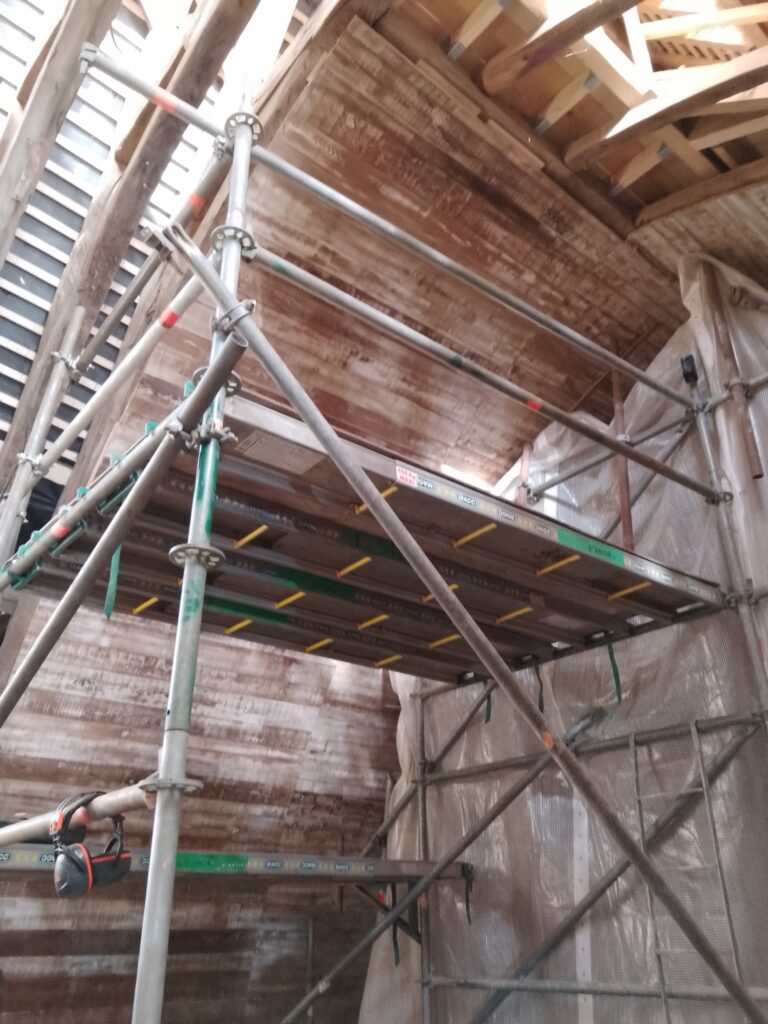

Echafaudage intérieur en place et protection en lien avec l’intervention dans la sacristie.





- Réunion du 21 novembre 2023
La mission de déplombage de la sacristie se finalise par la société TECHLYS opérant comme sous-traitant de l’entreprise JOUBREL (Lot n°1).
Les ardoises de la flèche et du dôme (« clocher ») ont été déposées par l’entreprise MAUSSION (Lot n°3).
Diverses interventions de l’entreprise COUET (Lot n°2) sur la charpente. La flèche a été transférée dans leur atelier.






- Réunion du 5 décembre 2023
Début de la dépose des plafonds et des planchers de la sacristie.
La flèche est en atelier pour démontage et réalisation d’un calepinage.
Les abats sons sont en cours de restauration aux ateliers.




- Réunion du 19 décembre 2023
Le démontage du plancher de la sacristie par l’entreprise COUET (Lot n°2 – Charpente) est terminé.


- Réunion du 9 janvier 2024
L’entreprise COUET a fait un repérage de l’ensemble des pièces du dôme et des lucarnes afin d’évaluer, en lien avec la maîtrise d’œuvre, si elles nécessitent un remplacement, un renfort ou une réparation. Pour les réparations, la technique de greffe est utilisée par l’entreprise. C’est la façade Sud du dôme qui est la plus détériorée.
Le serrurier ART CAMP (Lot n°4 – Serrurerie) commence à travailler sur le coq et la croix, ainsi que sur l’escalier technique de la sacristie.



- Réunion du 16 janvier 2024
Les lucarnes des façades Est et Nord ont été remontées par l’entreprise COUET et sont en cours de voligeage par l’entreprise MAUSSION (Lot n°3 – Couverture). Pose des planches qui vont servir de support aux ardoises.
Les lucarnes façades Ouest et Sud sont en train d’être réparées par l’entreprise COUET.
Les ardoises du dôme ont été taillées en rond une à une par l’entreprise MAUSSION.






- Réunion du 22 février 2024
Les travaux de couverture avancent par face : façade Est, puis Nord, puis Ouest puis Sud. Ils consistent à la pose du voligeage (planches de bois) sur la charpente avant la pose des ardoises. Il ne reste plus que les lucarnes Sud à positionner. Elles sont en cours de pose par l’entreprise COUET.
La partie arrondie du dôme façade Est est presque terminée.
La flèche est revenue de l’atelier du charpentier pour quelques finitions avant que le couvreur ne pose le voligeage et les ardoises.
La Croix sommitale, située sur le pignon Est, a été rénovée et reposée fin mars.






- Réunion du 5 mars 2024

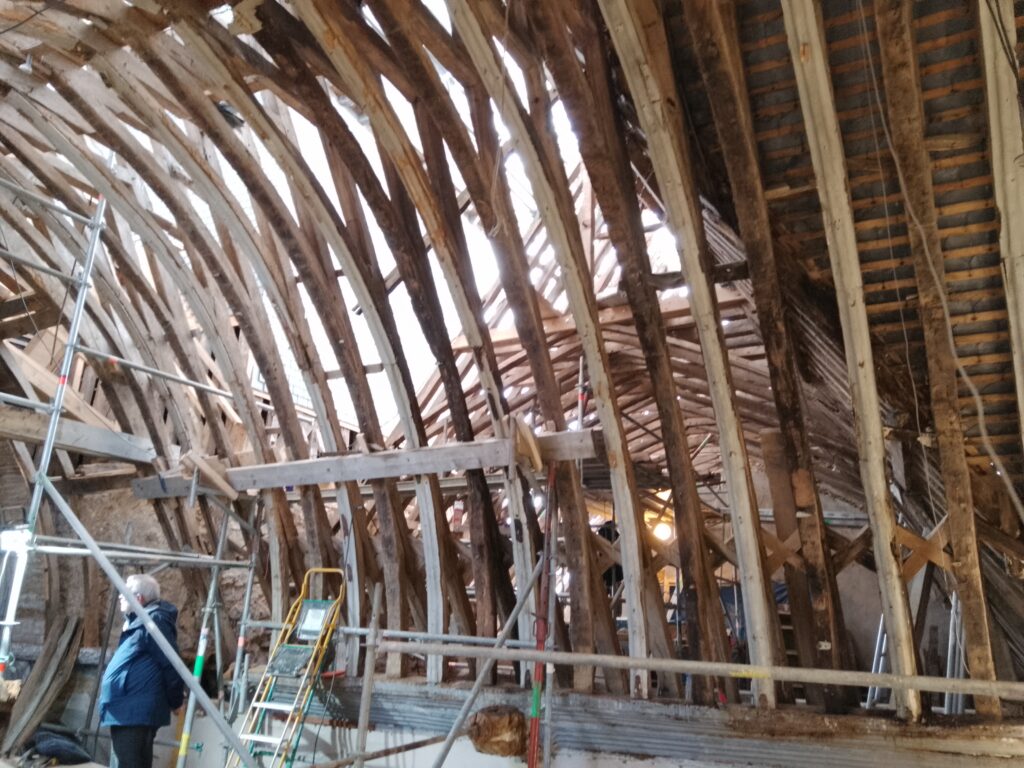

Le charpentier a fini son intervention sur la structure du dôme : il a commencé les finitions des lucarnes avec la pose des écoinçons (pièces aux angles hauts des lucarnes) et des abats-sons.
La calepinage est en cours d’exécution sur le plancher de la sacristie ainsi que sur le fût carré, très dégradé, notamment sur le côté Sud.
Le couvreur a terminé les faces arrondies du clocher pour les façades Est, Nord et Ouest et commence la couverture de la façade Sud.
En intérieur, le bouchement de l’ancienne ogive de la sacristie est quasiment terminé.





- Réunion du 19 mars 2024
Les solives du plancher dans la sacristie ont été retirées pour être remplacées.
La couverture de la façade Sud du clocher est terminée et le couvreur avance sur la réalisation de la couverture de la partie haute du dôme. La dépose du parapluie en partie haute de l’échafaudage a eu lieu le 25 mars dernier.

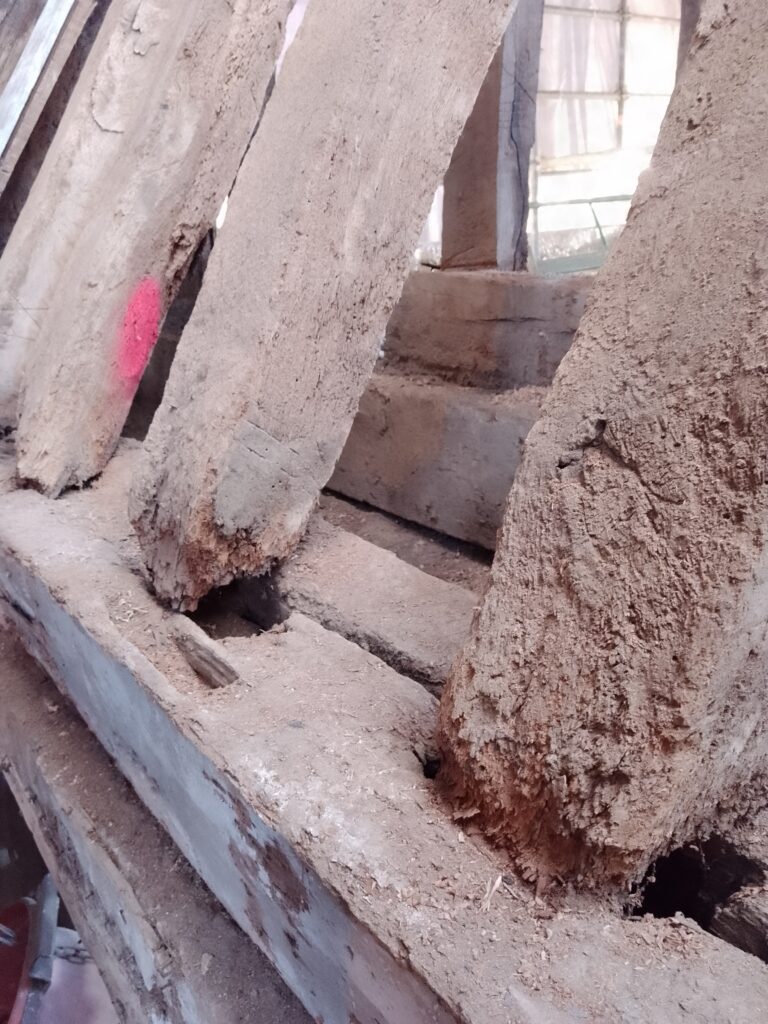

Un flambement des poteaux de la charpente du fût carré (partie carrée sous le dôme) a été relevé par le charpentier, qui fait appel à un bureau d’études spécialisé pour envisager des travaux supplémentaires.
L’affermissement de la tranche optionnelle 1 a été validé. Celle-ci implique un décalage de la date de repose de la flèche à la fin de la tranche optionnelle 2 pour assurer la pose d’un parapluie moins conséquent sur les tranches 1 et 2.




- Réunion du 2 avril 2024
Le parapluie de l’échafaudage étant retiré et la repose de la flèche prévue seulement à la fin de la tranche optionnelle 2, l’étanchéité du clocher est assurée par des tôles en tête. On voit le motif réalisé sur le haut du dôme, un motif identique sera créé sur la flèche.

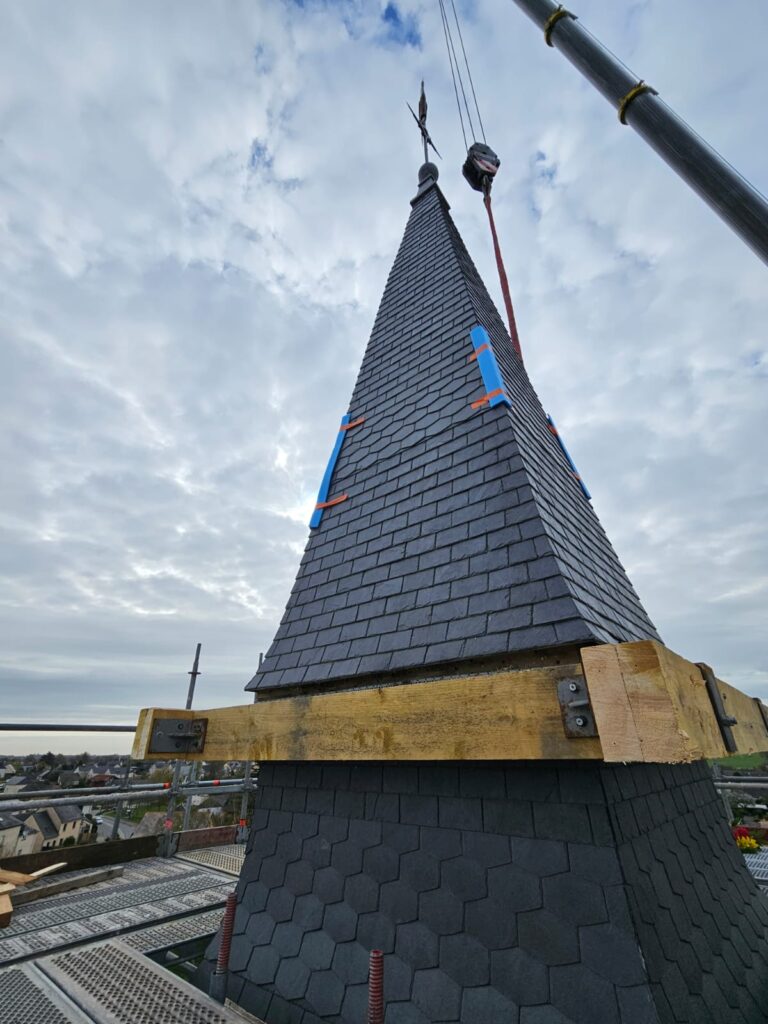

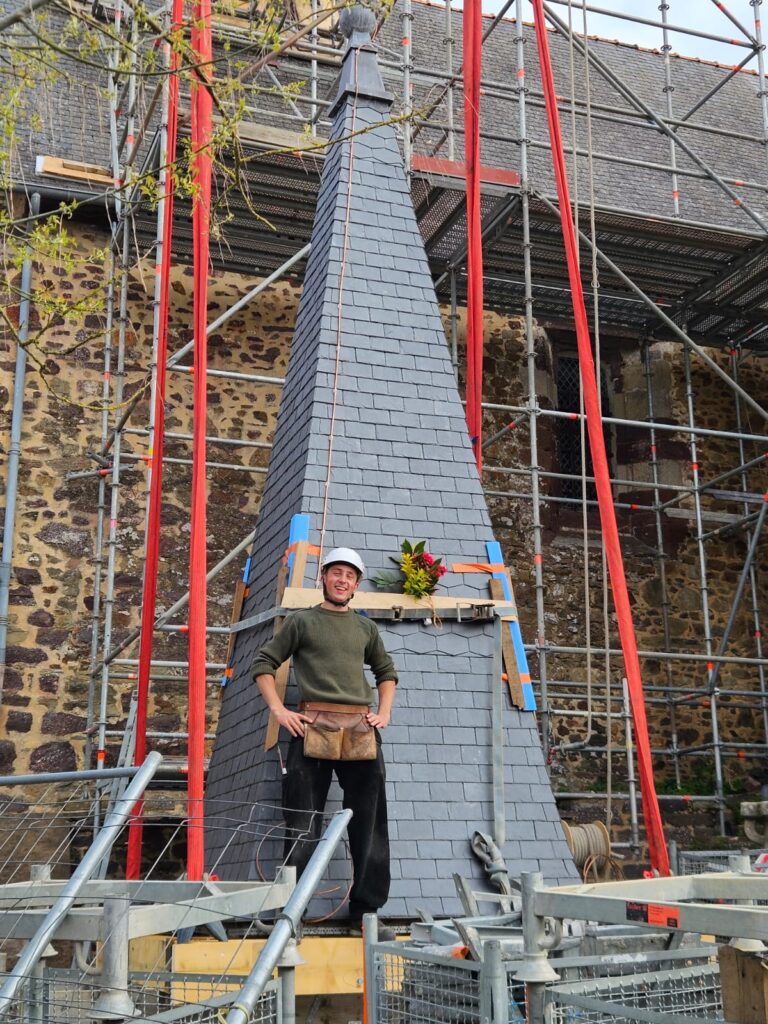

Travaux de couverture en cours sur la flèche posée au sol. Préparation des éléments pour la pose du coq et de la croix qui viendront au sommet de la flèche.
La repose des solivages du plancher de la sacristie est en cours. Le charpentier doit prévoir des renforts sous l’emplacement du futur escalier technique d’accès aux combles.




- Le chantier de l’église se poursuit…
La tranche ferme de l’opération de restauration intérieure et extérieure de l’église Saint-Malo s’achève.
Pour rappel, elle comportait les travaux de réfection de la charpente et de la toiture du clocher, y compris de la flèche qui a été déposée au sol ; la sécurisation de la structure de la sacristie par le bouchement de l’alcôve et le remplacement du plancher en bois ; le traitement de la croix sommitale de la sacristie ainsi que la mise aux normes des accès techniques au clocher par la pose d’un escalier technique et d’une échelle à crinoline. Une mise en conformité électrique et un déplombage ont aussi eu lieu lors de cette phase de travaux.
En cours de chantier et suite aux constats de l’état du fût carré, il a été décidé de reprendre également la couverture et la structure de cette zone, ce qui a légèrement rallongé la période de chantier pour cette tranche de travaux qui s’est achevée en juillet 2024.
La tranche optionnelle 1, ayant été validée en ce début d’année 2024, a démarré par une phase de préparation dès le mois d’avril pour un montage de l’échafaudage à l’été. Pour limiter la taille de l’échafaudage, la flèche déposée et rénovée en tranche ferme n’a pas été reposée.
Cette nouvelle tranche de travaux va concerner les bas-côtés Nord-Sud et le vaisseau central (chœur) de l’église, en intérieur et en extérieur.
Il est prévu une réfection complète de la couverture et de la charpente de cette zone ; une rénovation de la croix sommitale sur la façade sud. En intérieur, les plafonds, voûtes, corniches et poutres seront également rénovées pendant cette phase de travaux qui devrait durer environ 9 mois.








- Réunion du 10 septembre 2024
Petit décalage de démarrage à la suite du retard sur le montage de l’échafaudage extérieur qui ne s’est terminé que le 13 septembre dernier.
Les travaux de découverture ont commencé dès le 16 septembre, pour permettre au charpentier de visualiser les charpentes (parfois inaccessibles) et de considérer l’ampleur des travaux à effectuer.
Pour l’intérieur :
- les travaux d’électricité de la sacristie avancent et le projet électrique du chœur s’affine en lien avec les besoins de la paroisse,
- les enduits plâtre intérieurs sur les plafonds du chœur ainsi que les lattis en châtaignier sont retirés, permettant de visualiser la structure,
- suite aux passages de câbles sous le plancher de la sacristie, on découvre qu’il y a une couche de charbon qui a été posée, a priori dans le but de limiter l’humidité entre le sol en terre et le plancher en bois.






- Réunion du 1er octobre 2024
La totalité de la tranche optionnelle n°1 est découverte, ce qui permet au charpentier d’analyser les structures de charpente afin d’envisager les reprises nécessaires.







- Réunion du 15 octobre 2024
Des investigations et des échanges ont lieu avec la maîtrise d’œuvre pour trouver les meilleures solutions de reprise des parties détériorées tout en restant dans le cadre du marché. Tous les corps de métier sont mis à contribution : charpentier, couvreur et maçon. L’électricien, a quant à lui, finalisé les travaux de la tranche ferme dans la sacristie. En parallèle, il travaille sur le projet électrique de la prochaine tranche, notamment sur les éclairages dans la nef et du vaisseau central.

- Réunion du 29 octobre 2024
Le cheminement technique dans les combles a été remplacé. Il est plus large et plus sécurisé qu’auparavant. Les diagnostics montrent que la structure de la charpente du bas – côté Sud est désaxée par rapport aux pierres en façade, ce qui donne l’impression qu’elle penche vers le clocher. Elle n’avait pas pu être visitée lors des phases avant le démarrage du projet car elle n’était pas accessible de l’intérieur. On peut également découvrir que le chéneau (chemin d’eau de pluie) entre le clocher et ce bas – côté Sud a une composition originale avec une superposition de pièces de bois. Des poutres moulurées sont également découvertes au niveau du chœur : elles étaient cachées par les enduits plâtre. Les échanges avec la maîtrise d’œuvre continuent pour aborder les reprises structurelles de la charpente, tout en gérant les coûts de reprise, l’aspect esthétique de l’Eglise, mais aussi les contraintes techniques permettant d’assurer une bonne étanchéité et une bonne tenue dans le temps. En intérieur et en lien avec la Paroisse, le projet d’éclairage se précise.

- Réunion du 5 novembre 2024

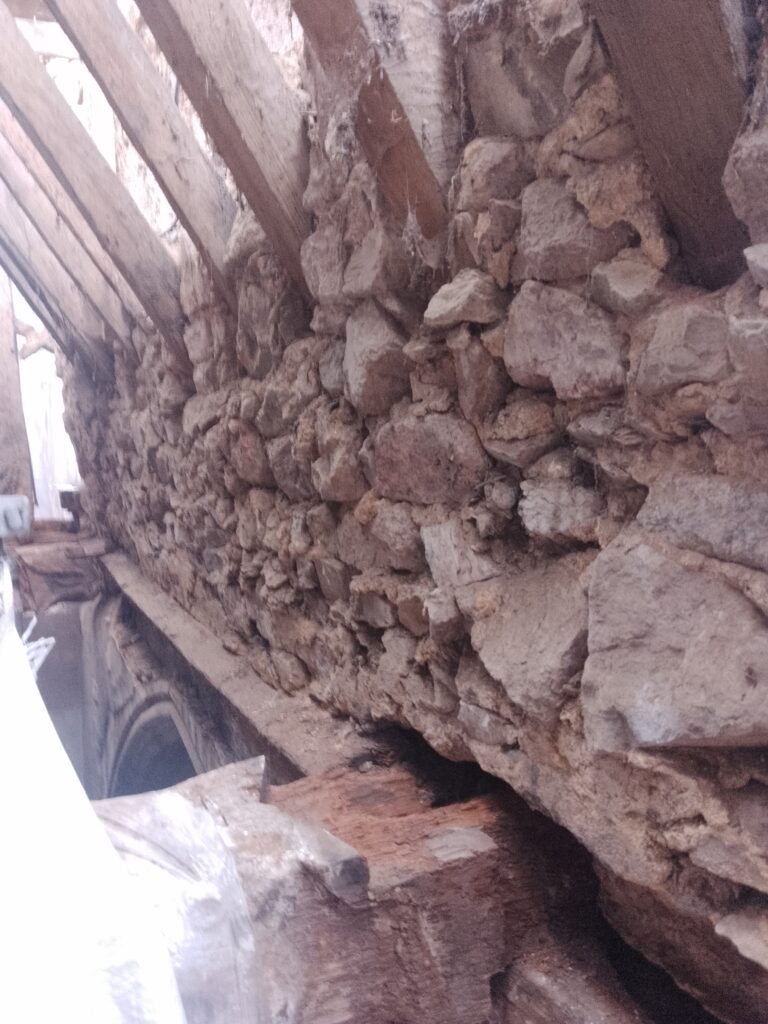

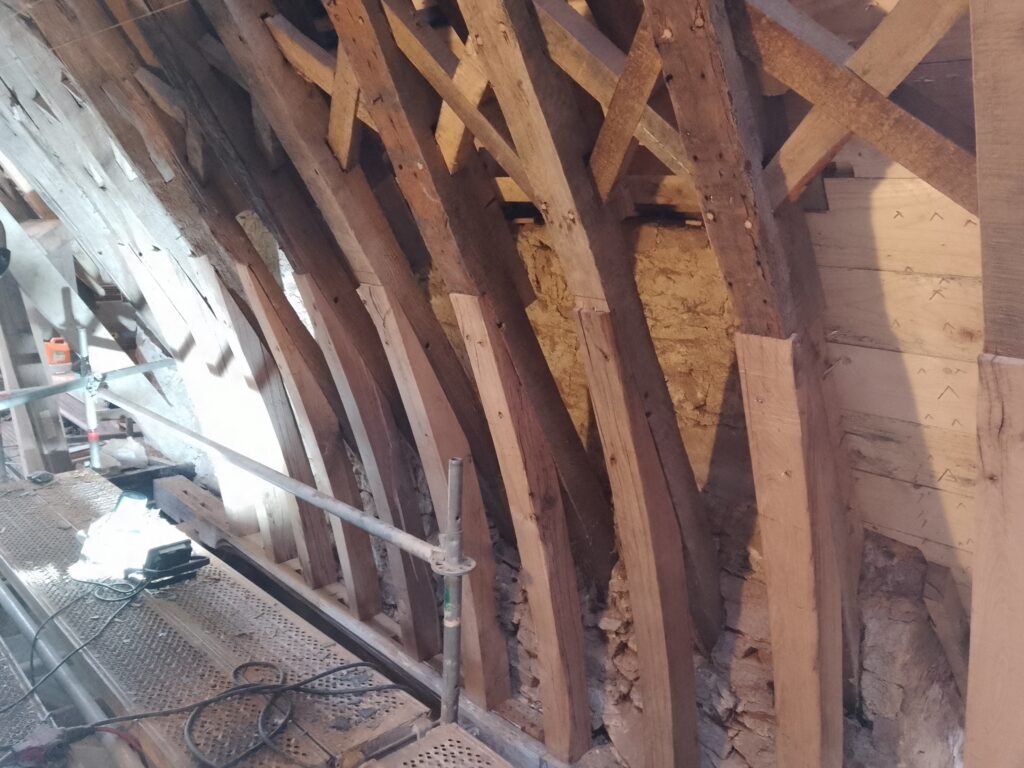

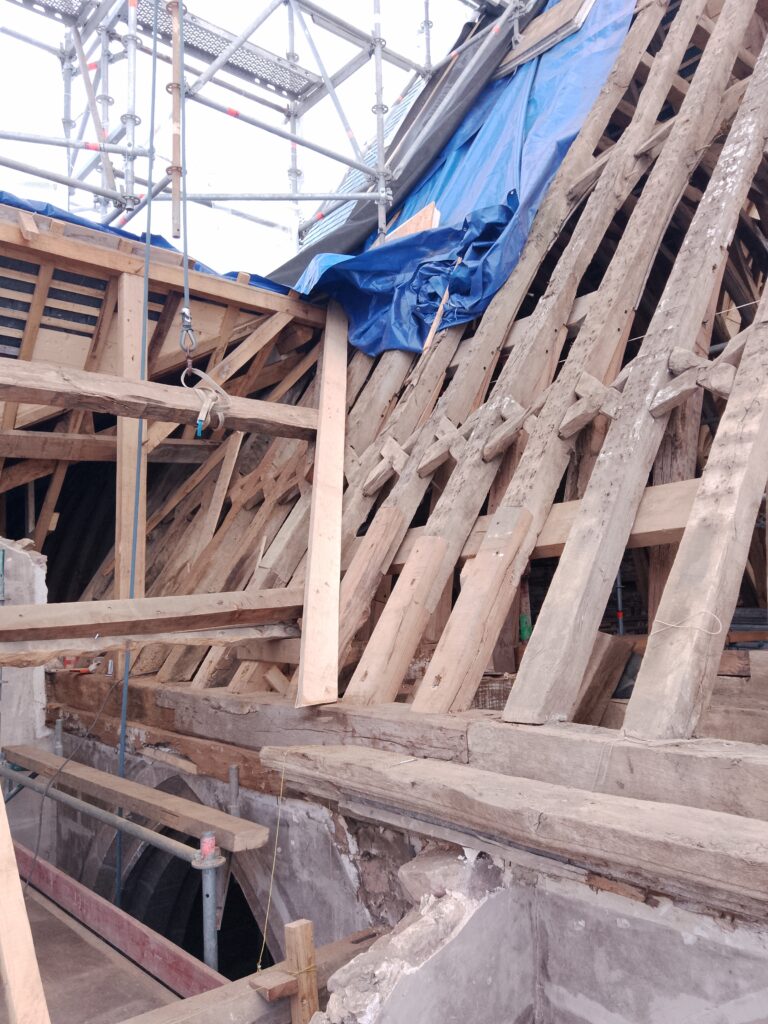

La structure de la charpente du bas-côté Sud a été complètement déposée. On peut désormais voir que celle-ci reposait sur une maçonnerie désaxée par rapport aux pierres de façade. Les superpositions de bois au niveau du chéneau entre le clocher et le bas-côté Sud sont enlevées et laissent voir que la poutre qui soutenait l’ensemble ne repose plus que de quelques centimètres dans le mur de façade. A la suite de ces découvertes, l’analyse de la maîtrise d’œuvre et le savoir-faire des entreprises pour trouver les meilleures solutions de reprise vont être mis à contribution…
En intérieur, l’électricien a levé ses réserves de réception de la tranche ferme.

- Réunion du 19 novembre 2024
Les parties de charpente qui doivent être retirées pour des raisons sanitaires sont enlevées, notamment le chevronnage du clocher au niveau du chéneau et à l’est du bas – côté Sud. Ceci permet à la maîtrise d’œuvre d’apprécier les supports de la structure et d’envisager les reprises en lien avec les entreprises. Le charpentier, qui doit également remplacer les entraits (parties en travers de la nef, au niveau du chœur et du vaisseau central), a fait appel à un sculpteur. En effet, il a été décidé que les entraits, initialement en métal, soient remplacés par des entraits en bois moulurés et sculptés aux extrémités, comme ceux situés au niveau de la nef.

- Réunion du 3 décembre 2024
La maîtrise d’œuvre et les entreprises ont avancé sur les solutions techniques envisageables pour le traitement du chéneau entre le clocher et le bas – côté Sud ainsi qu’à l’Est du bas – côté Sud. Des propositions sont faites en attente de validation de toutes les parties. Le chevronnage neuf sur la charpente du chœur est en cours de pose par les équipes du charpentier.

- Réunion du 14 janvier 2025
Les charpentiers ont réussi à terminer leurs travaux sur le côté Nord de l’Eglise avant les congés de Noël, ce qui a permis aux couvreurs d’enchaîner sur cette zone à la rentrée de janvier.
Les chevrons et liteaux sont posés, les ardoises au crochet vont être posées très prochainement. L’électricien a passé du câblage avant la fermeture complète de la toiture.

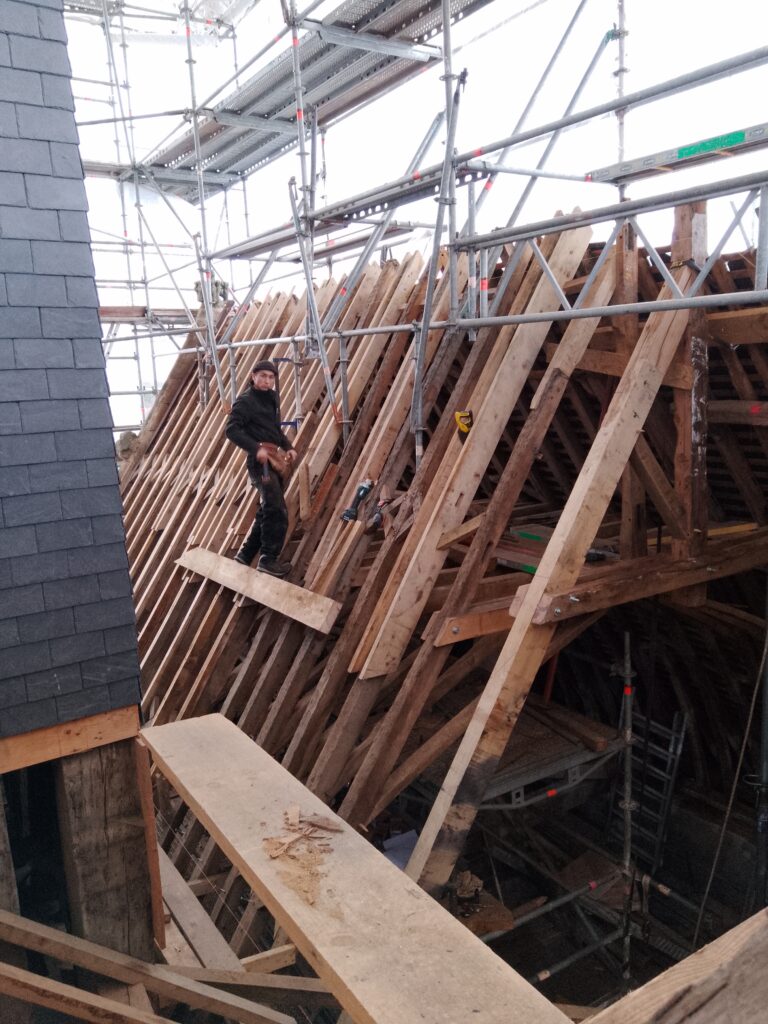

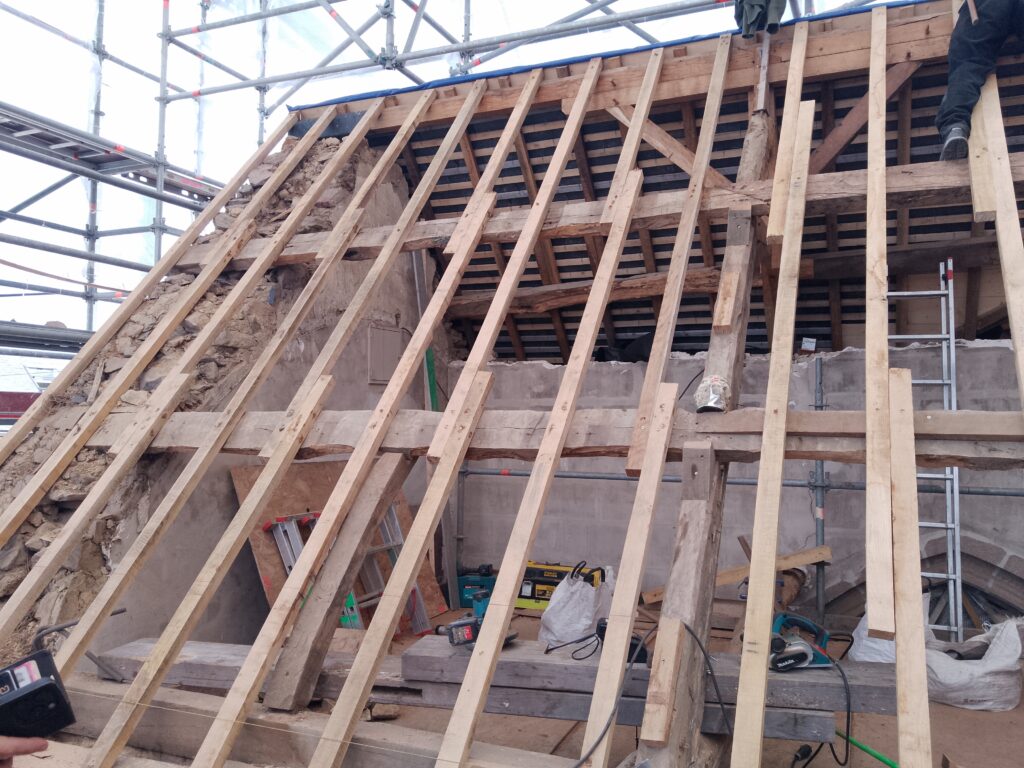

Les charpentiers ont commencé les travaux sur la face Sud de la toiture.
Côté chapelle Sud, le maçon a repris le mur désaxé par rapport aux pierres de façade, ce qui permettra de poser la charpente de façon plus pérenne par rapport à ce qui était auparavant.
Des tests pour le nettoyage des pierres est en cours.
Il reste des détails techniques à finaliser entre les différents corps d‘états pour envisager des reprises les plus durables et esthétiques possibles.



- Réunion du 21 janvier 2025
La pose des liteaux est presque finalisée côté Nord de l’église. Les ardoises ont été approvisionnées et les couvreurs vont démarrer la pose. Un pare pluie a été mis sur la partie la moins pentue.
Le charpentier a réalisé un chemin de combles sécurisé pour permettre l’accès à la salle des cloches. Il démarre le chevronnage de la charpente côté Sud de l’église.
Des détails techniques entre les différents corps de métier sont encore à finaliser : la « balconnière » Sud-Est, qui sera finalement réalisée en zinc, le chéneau et la reprise de la poutre entre le fût carré et le bas-côté Sud…


- Réunion du 4 février 2025
La pose des ardoises côté Nord avance. Les liaisons entre les différentes pentes de toiture (chéneaux) sont réalisées à l’aide d’ardoises découpées qui épousent la forme arrondie de ces jonctions. Ce choix a été fait car il permet de restaurer de façon fidèle ce qui pouvait être réalisé à l’époque. Actuellement, ce type de jonction est réalisé en zinc, qui n’existait pas à l’époque !
La poutre qui supporte le chéneau entre le fût carré et le bas-côté Sud était très dégradée et ne reposait que très peu sur le mur maçonné. Une pièce de pierre ancrée dans le mur appelée corbeau a été mise en place par le maçon afin de sécuriser l’appui pour cette poutre.
Le charpentier avance sur le chevronnage de la toiture Sud et prépare en atelier la structure de la charpente du bas-côté Sud, qui sera posée prochainement.


- Réunion du 4 mars 2025

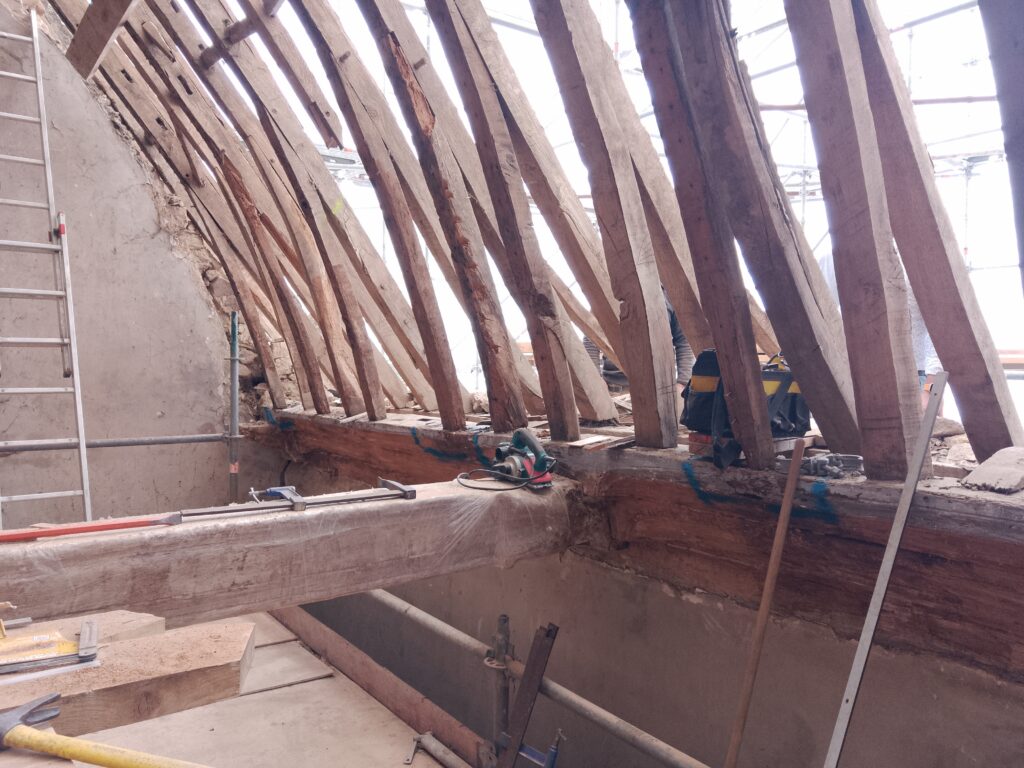

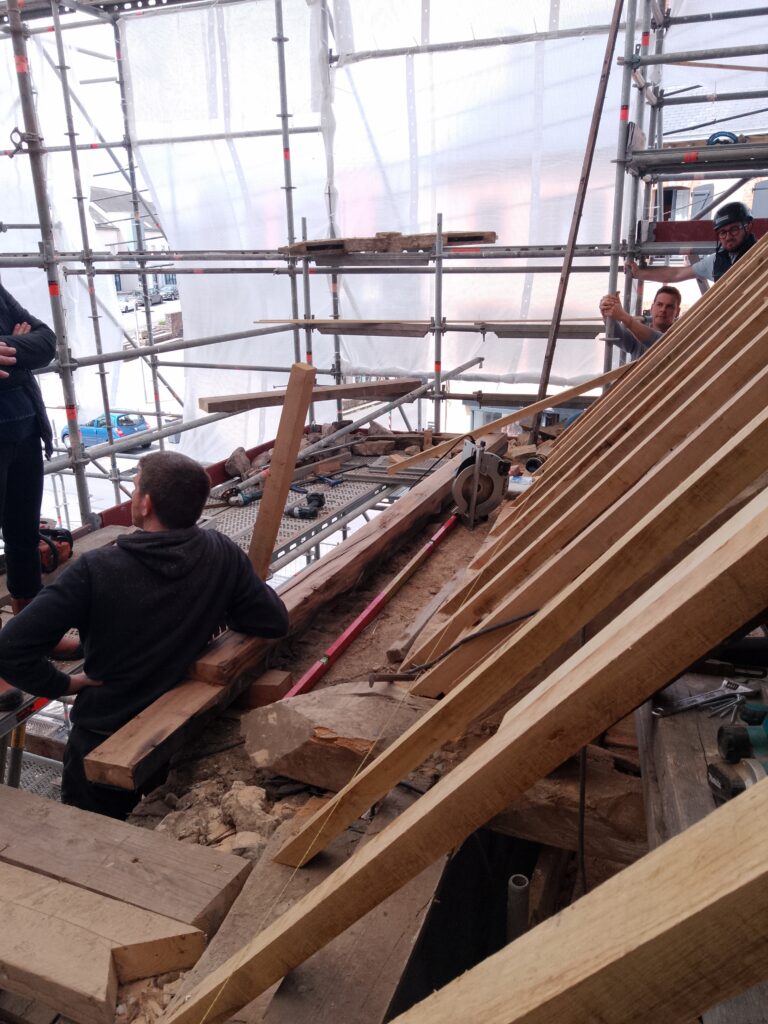

La charpente du bas-côté Sud a été mise en place et les couvreurs ont déjà commencé la pose des liteaux qui serviront de support aux ardoises.
Les charpentiers ont créé un cheminement sécurisé entre le chemin de combles au-dessus du chœur et le fût carré. Il leur reste à créer un chemin de combles dans la structure du bas-côté Sud, ce qui permettra de contrôler et vérifier la charpente si besoin.

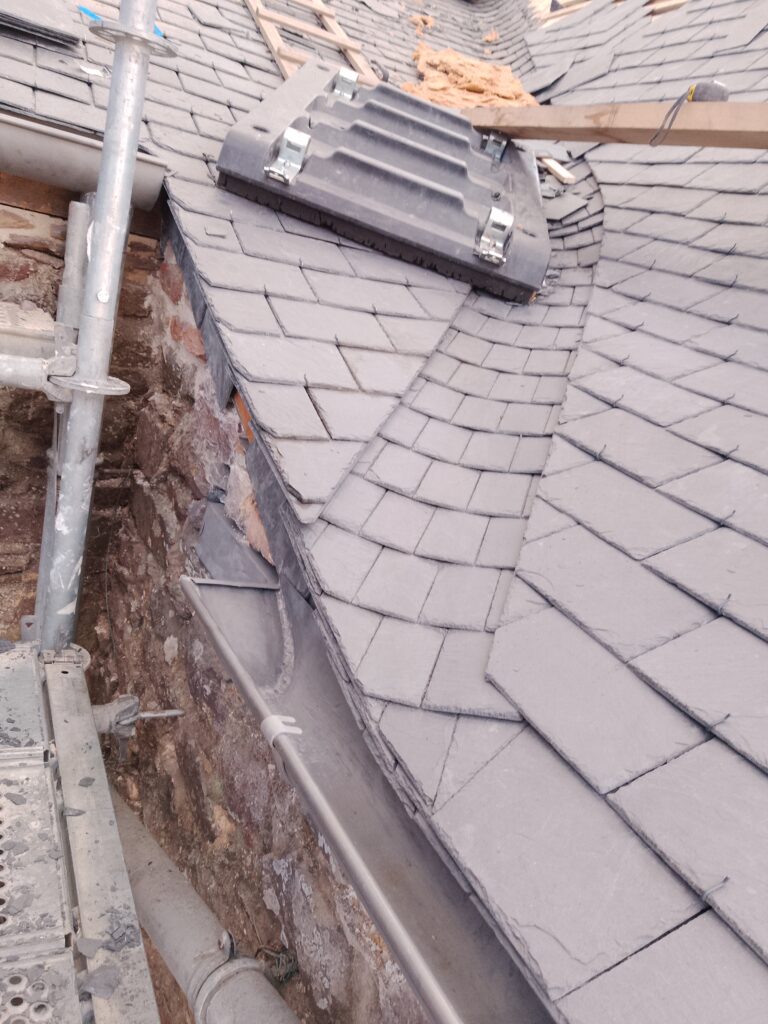

La couverture du bas-côté Nord est finie. Les tuiles faîtières sont posées et cimentées, ce qui permet une meilleure tenue dans le temps.


- Réunion du 18 mars 2025

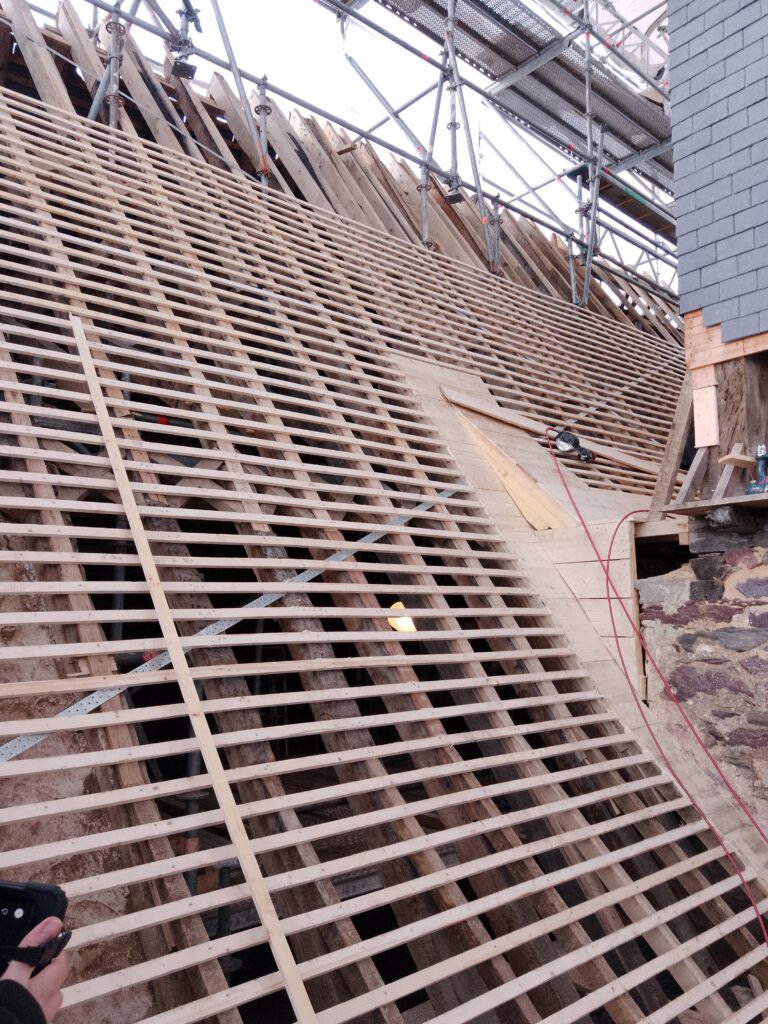

Les liteaux et voliges sont en place sur la charpente du versant Sud et celui du bas-côté Sud. Les ardoises ont été approvisionnées et sont prêtes à être posées. Un chéneau en ardoise est de nouveau réalisé entre la toiture du bas-côté Sud et celle de la sacristie.
Il reste quelques reprises de maçonnerie avant de poser les ardoises.

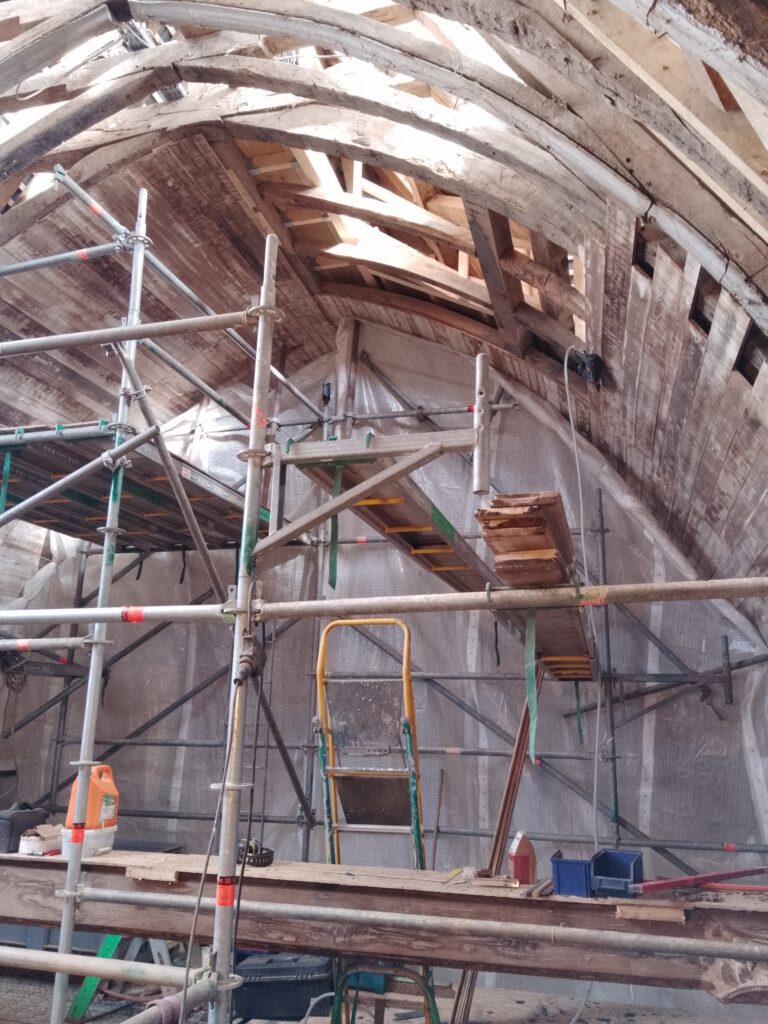

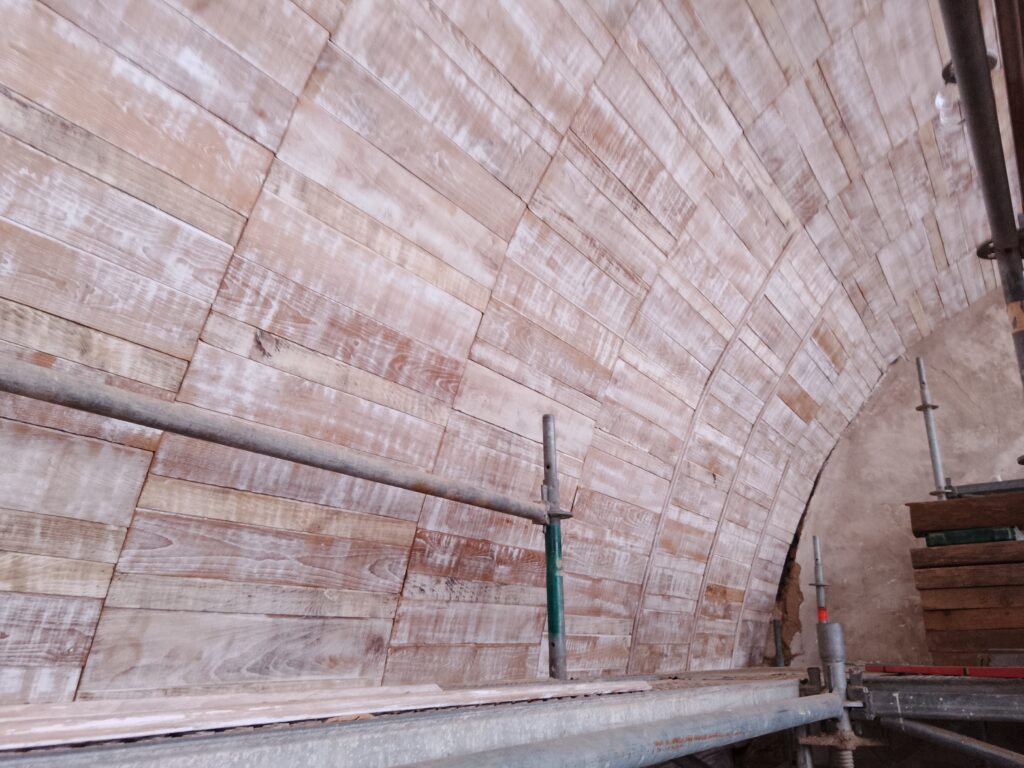

En intérieur, la voûte lambrissée commence à être posée. L’effet du chaulage, qui rend un aspect blanchi aux éléments est aussi appliqué sur les entraits sculptés.
La tranche optionnelle 2 ayant été validée, l’échafaudage intérieur du transept et du vaisseau central est en cours de montage pour permettre le déplombage avant travaux.


- Le chantier se poursuit
Le chantier de restauration de l’église débuté en septembre 2023 et dont la finalisation devrait aboutir au dernier trimestre 2026 est découpé, comme vous le savez, en 4 phases (TF, T01, T02, T03).

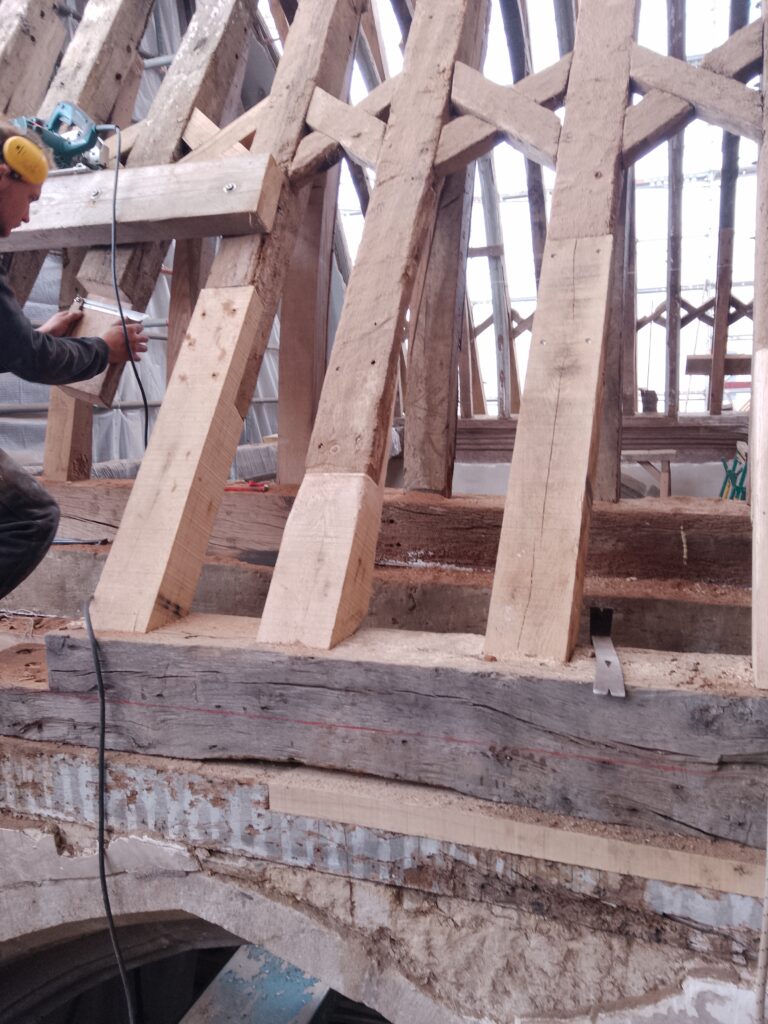

La T01 est quasiment terminée. Il s’agissait de reprendre la charpente, de déposer et reposer toute la couverture, puis refaire une voute lambrissée.
Cette tranche prévoyait également le retrait des entraits métalliques, remplacés par des entraits en bois massif pour retrouver leur aspect d’origine, notamment avec les extrémités sculptées.
A cette phase, succède la T02 qui débute par l’installation de l’échafaudage intérieur afin de permettre le travail sur la chapelle Sud, la chapelle Louvel et le vaisseau central, et notamment la mise à nu de la charpente.
Avant de démarrer les travaux de réfection, il faut procéder au déplombage de certains éléments (recherche de plomb dans les peintures et traitement).
En parallèle, l’échafaudage extérieur sera en partie déplacé pour couvrir cette tranche de travaux, et ce afin de permettre de déposer la couverture et ainsi accéder à la charpente tout en travaillant à l’abri des intempéries.


- Réunion du 1er avril 2025
En intérieur, le lambrissage de la voute du chœur et de la chapelle Sud sont terminés et le nettoyage par les équipes du charpentier est en cours avant le démontage de l’échafaudage prévu prochainement.
En extérieur, le couvreur est en cours de finalisation de la couverture du bas-côté Sud avec la réalisation des noues (jonctions entre les différents pans de toiture) et des solins (jonctions avec la maçonnerie).
Pour la tranche optionnelle 2, en intérieur, le déplombage est terminé. Le charpentier va pouvoir commencer le démontage de la voute et faire le diagnostic des charpentes. En parallèle, une fois que le couvreur aura terminé les toitures Sud, il va découvrir les toitures du vaisseau central et des chapelles comprises dans les travaux de la tranche optionnelle 2 et recouvertes par le parapluie.

- Réunion du 15 avril 2025
En extérieur, le couvreur termine la pose des ardoises aux jonctions entre le bas-côté Sud et le fût carré.
En intérieur, suite au déplombage, le charpentier a pu démarrer la dépose des enduits plâtres et des lattis châtaignier, laissant apparaître une voûte moulurée dans le vaisseau central : les « planches » de bois formant la voûte sont glissées dans des montants moulurés.
Côté Nord, le long du fût carré, des ardoises avec des pointes en châtaigner ont été retrouvées glissées dans les structures de charpente.

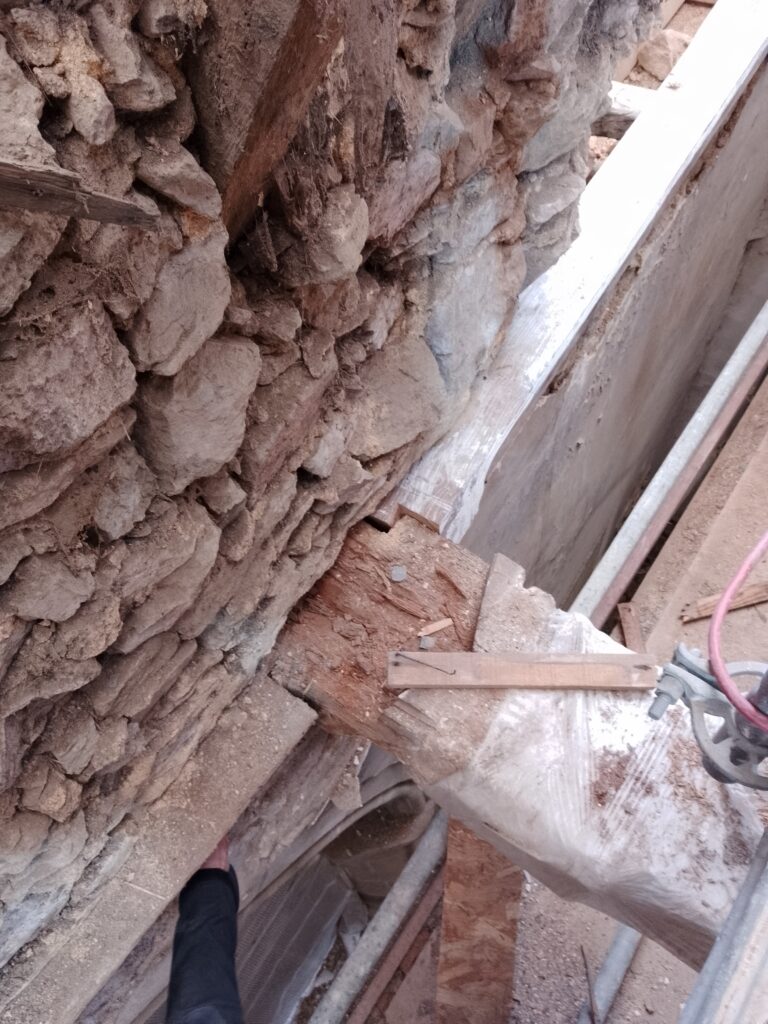

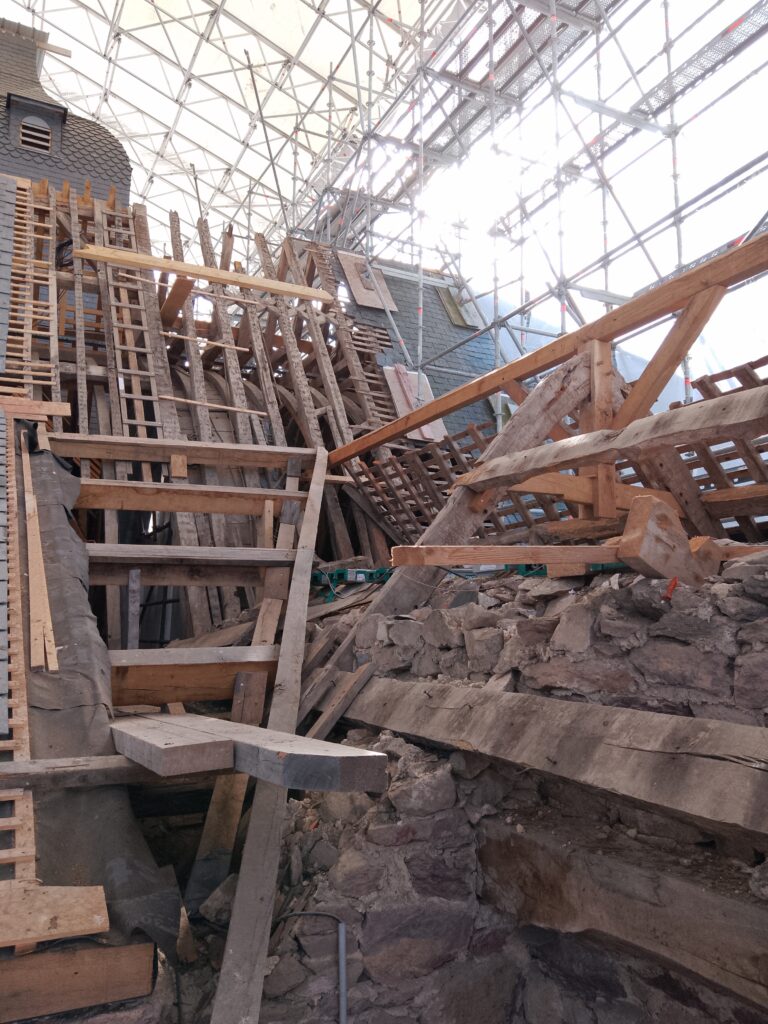

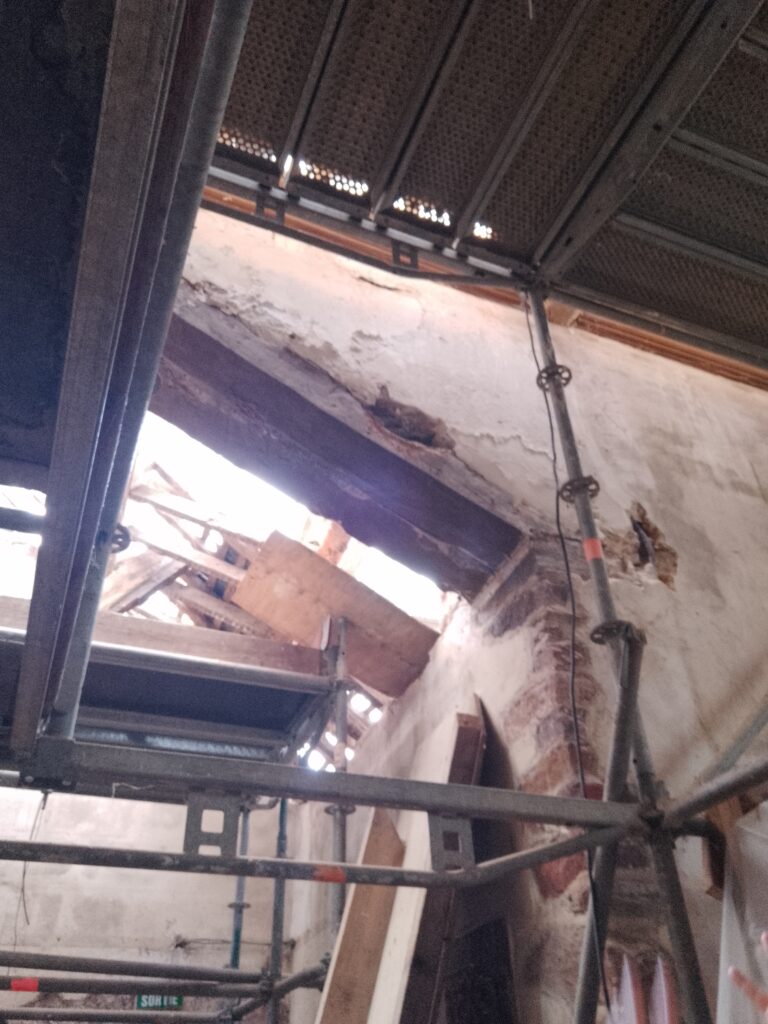

Toutes ces déposes des habillages intérieurs ont pu révéler l’état dégradé de la structure de charpente. Le charpentier va pouvoir réaliser un état sanitaire complet de ces zones, afin d’envisager les reprises possibles.






- Réunion du 29 avril 2025
La couverture du bas-côté Sud et de la base du fût carré est terminée.
La Chapelle Sud est totalement découverte, permettant de visualiser l’état de la charpente.
La dépose des enduits intérieurs et de la voûte s’est poursuivie dans le vaisseau central et dans la Chapelle La Touche Louvel au Nord, permettant d’apprécier les charpentes. Dans la partie centrale, il s’agit d’une structure de chevrons formant fermes. Il n’y a donc pas de fermes comme c’était le cas dans le chœur.












- Réunion du 13 mai 2025

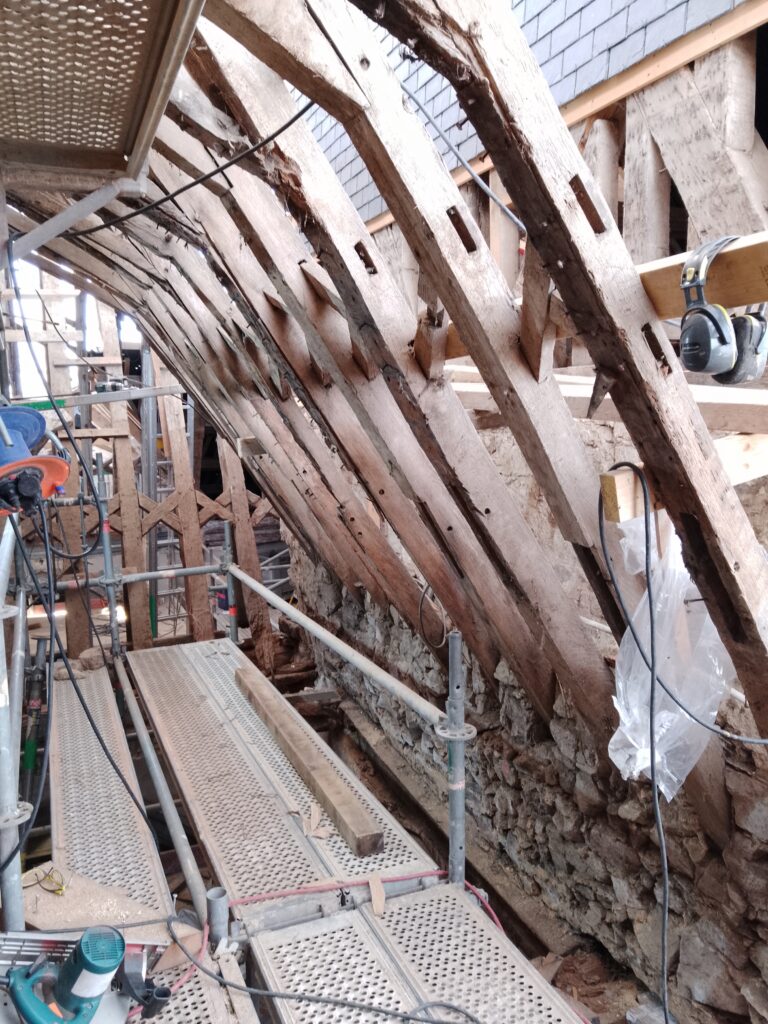

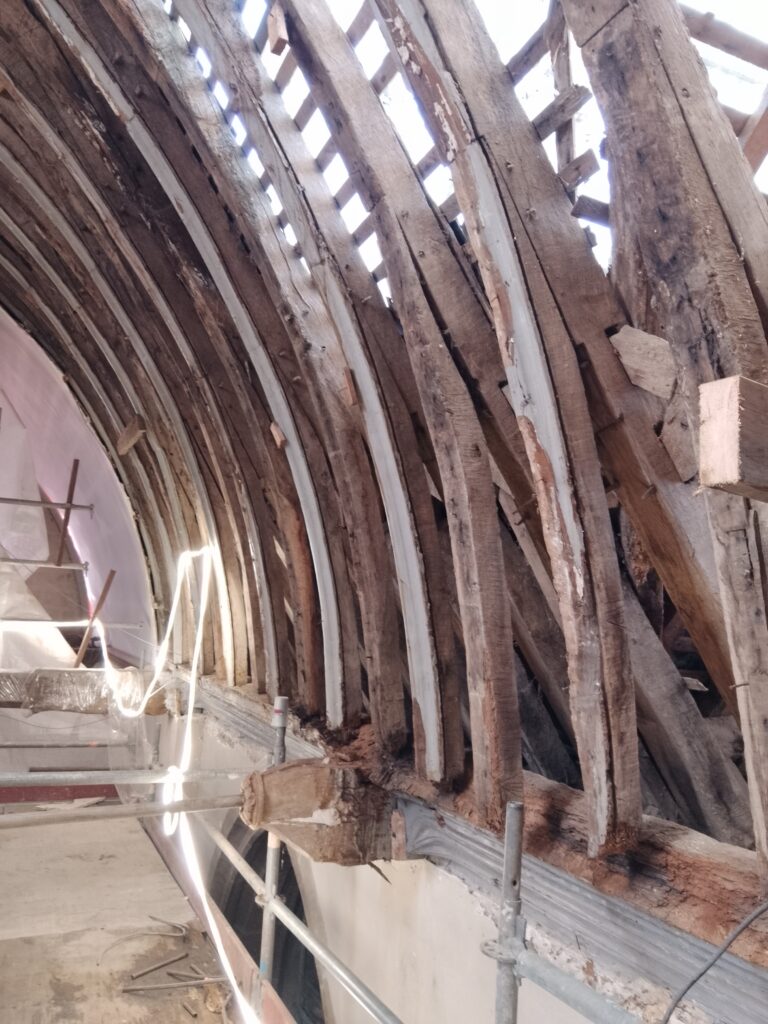

La charpente de la chapelle Sud a été mise à nue, permettant de la visualiser. Un certain nombre de désordres, dont une panne fissurée devient visible. Une coordination a lieu entre le couvreur, l’échafaudeur et le charpentier pour trouver des solutions techniques permettant de « décomprimer » l’appui de l’échafaudage posé sur la charpente de la chapelle Sud et permettre au charpentier de réaliser ses reprises.



- Réunion du 27 mai 2025

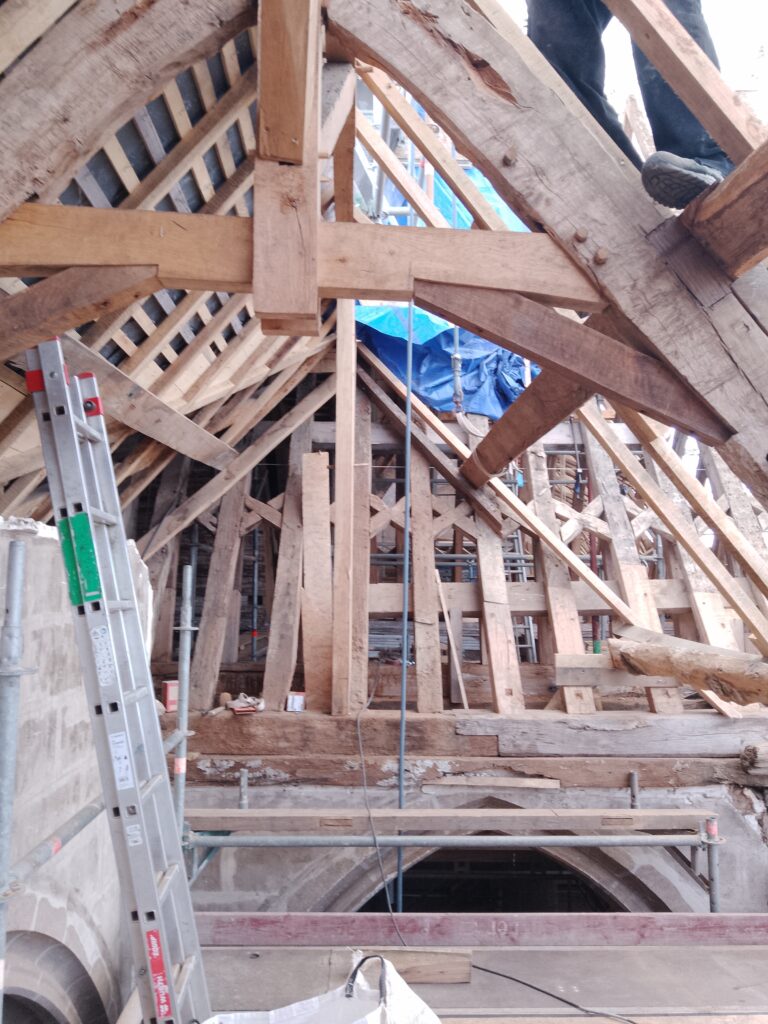

L’ensemble des charpentes du vaisseau central et des chapelles Nord et Sud sont nettoyées pour permettre au charpentier d’affiner son diagnostic et d’envisager les reprises nécessaires. La réunion de chantier lui permet d’échanger avec la maîtrise d’œuvre sur les meilleures solutions techniques envisagées suite aux découvertes qui ont été faites. Le but étant que le charpentier puisse présenter un calepin pour ses reprises lors de la prochaine réunion de chantier.







- Réunion du 10 juin 2025
Le charpentier finalise son calepin, en lien avec la maîtrise d’œuvre.
Nous pouvons observer des gravures de chiffres romains sur les pièces de bois, avec ou sans rond. Celles-ci sont en réalité des indications de l’ordre de pose des éléments pour le montage de la charpente. Le rond signifie que les pièces indiquées se placent côté Sud.






- Réunion du 24 juin 2025
Des analyses complémentaires ont confirmé la présence de plomb dans la nef au
niveau des charpentes. Le chantier est suspendu le temps de prendre les dispositions
nécessaires à sa poursuite.
- Le chantier de l’Église se poursuit…
Depuis fin juin 2025, le chantier de rénovation de l’église rencontre une problématique plomb. Ce risque est connu depuis le début du chantier et les dispositions ont été prises conformément à la règlementation.
A la suite de travaux de déplombage dans la tranche optionnelle n°2 (tranche n°3) et de travaux de nettoyage, des tests lingettes ont été effectués en surface. Les cerces moulurées peintes et les pannes sablières qui ont été découvertes derrière les enduits n’avaient pas été diagnostiquées en amont car non accessibles. Après un diagnostic complémentaire, il s’est avéré que ces éléments, ainsi que les rosaces des entraits métalliques, présentent du plomb.
Depuis le début de l’été, la Commune en tant que maître d’ouvrage, la maîtrise d’œuvre et le coordonnateur SPS (sécurité et protection de la santé) étaient en lien pour trouver des solutions afin que le chantier puisse reprendre. Un protocole a donc été établi :
1. Intervention de l’entreprise COREUM, sachante et habilitée à travailler en contexte plomb avec toutes les protections nécessaires, et cela sans coactivité pour l’encapsulage des peintures plombées (intervention effectuée les 25 et 26 septembre 2025).
2. Intervention de l’entreprise TECHLYS, sachante et habilitée à travailler en contexte plomb avec toutes les protections nécessaires, et cela sans coactivité pour la mise en place des pompes nécessaires à la mesure du plomb dans l’air (intervention à la suite de COREUM).
Les résultats des tests sont bons. Courant octobre, le chantier de l’Église Saint-Malo a donc pu redémarré.
